昌化互通擋土墻施工組織設計
一、 編制依據
《公路路基施工技術規范》(JTJ033-95)
《公路工程質量檢驗評定標準》(JTG F80/1-2004) 《兩階段施工圖設計》(杭徽高速公路汪昌段第三冊)
二、工程概況
本互通內擋土墻主要位于AK0+330~AK0+344及CK0+263~CK0+290段落內,圖紙?jiān)O(shè)計長度為41m,平均高度為7m,頂寬1.4m,底寬1.4m,基礎寬1.76m,厚0.7m,漿砌片石數量為487m3。
三、施工進度計劃
由于本擋土墻為路肩墻,是支承路基填土,防止其變形失穩的結構物,因此擋土墻的施工進度與路基填筑的進度相協調,根據太陽互通的路基施工進度計劃安排,我部將安排20天的時間完成該擋土墻的施工,具體時間安排為2005.10.10-2006.1.30,擋土墻施工將比相應高度路基填方提前7天。
四、詳細施工方法、順序
擋土墻工程的詳細施工方法、順序見施工技術方案
五、材料、設備、人員進場情況

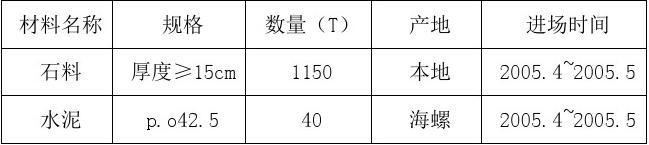

1、主要材料數量及產地
